手把手教你規范施工
提升機的安裝精度,直接決定設備運行穩定性、使用壽命,更關乎作業安全。今天就以10M提升機加高1米實操案例為例,分步安裝、細節調試全流程拆解,新手也能輕松看懂、規范操作!

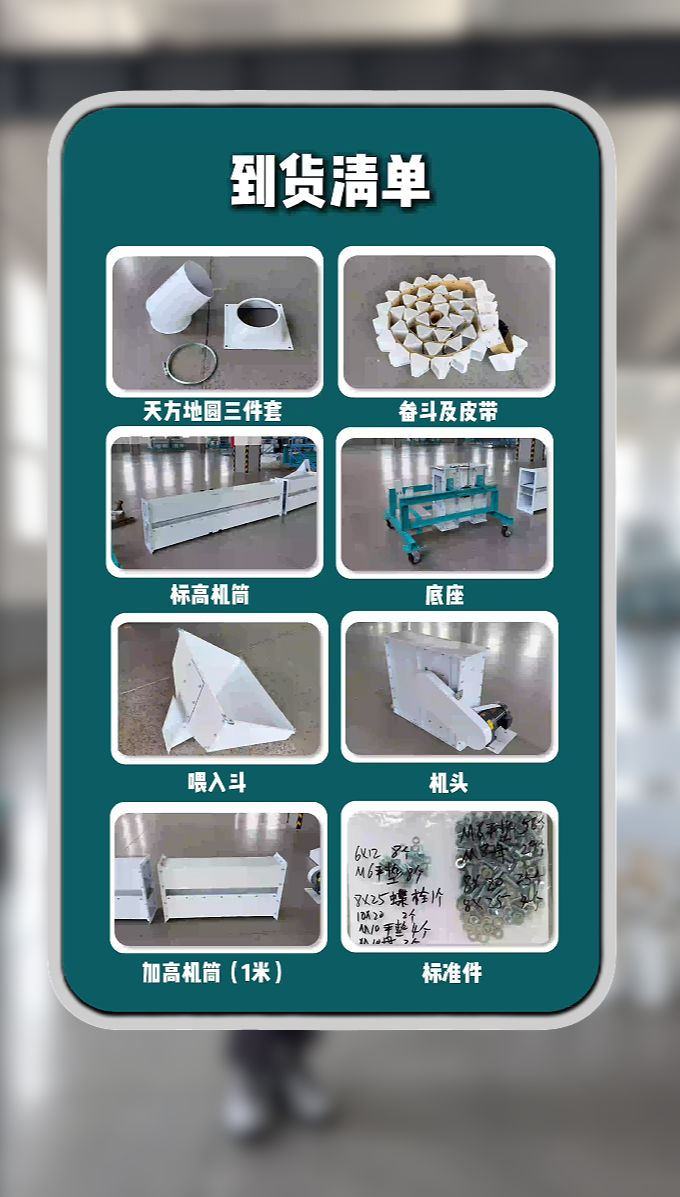

安裝前:設備到貨全面點檢
設備到貨后,按照到貨清單點檢部件是否齊全、是否有損壞:
機頭、機筒、機座、皮帶總成、喂入斗、出糧口三件套、標準件

·確認所有零部件完好齊全后,正式進入安裝環節。全程遵循先主體、后配件,先固定、后調試的原則,分步施工、精準對位。

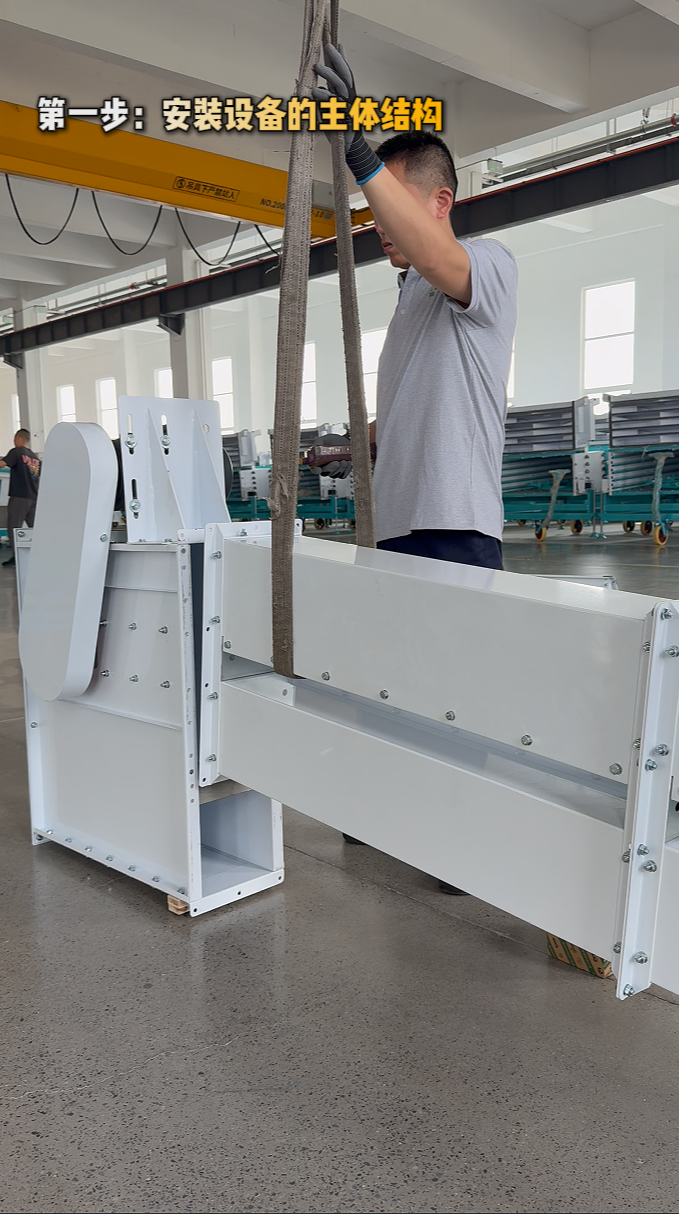

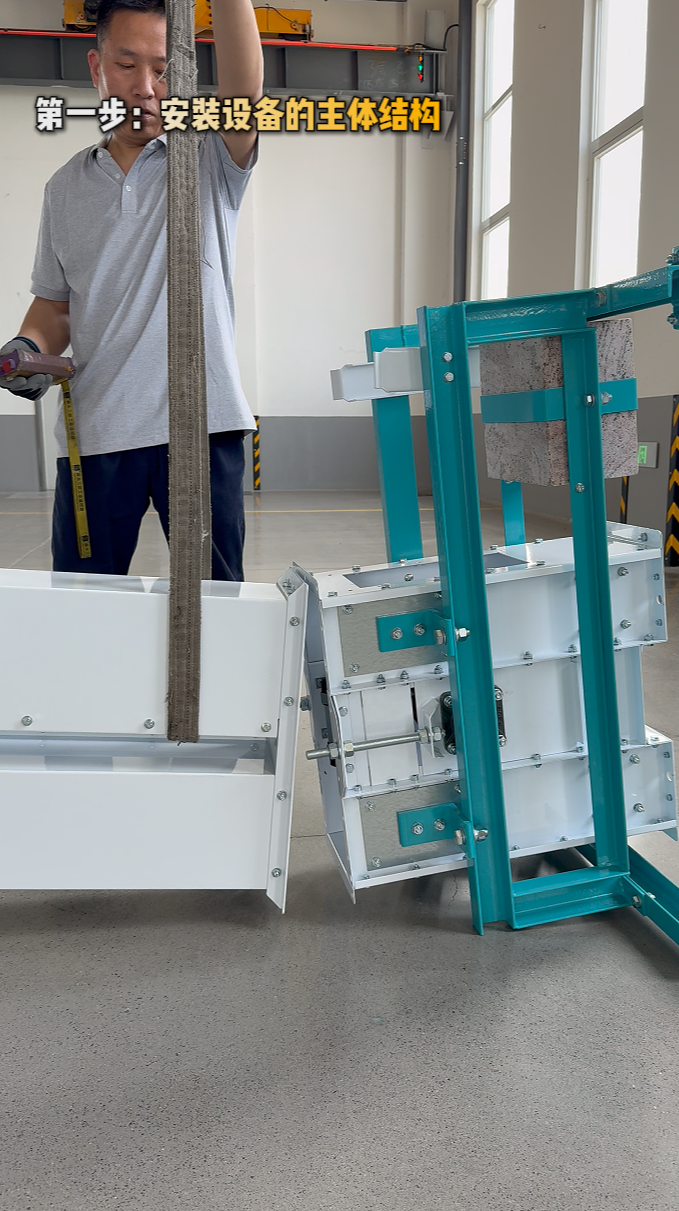

第一步:安裝設備主體結構
①先安裝1米加高機筒,此時要注意分清機筒的正反,讓機筒上所有螺絲孔保持在一條線上,擰緊接口。
②再連接機頭,將機頭對準加高機筒的頂部接口,用螺絲固定。
③將機筒與機座連接,用螺絲固定,確保主體設備無歪斜。
備注:如果安裝固定式提升機,請先安裝機筒和機座,最后連接機頭。

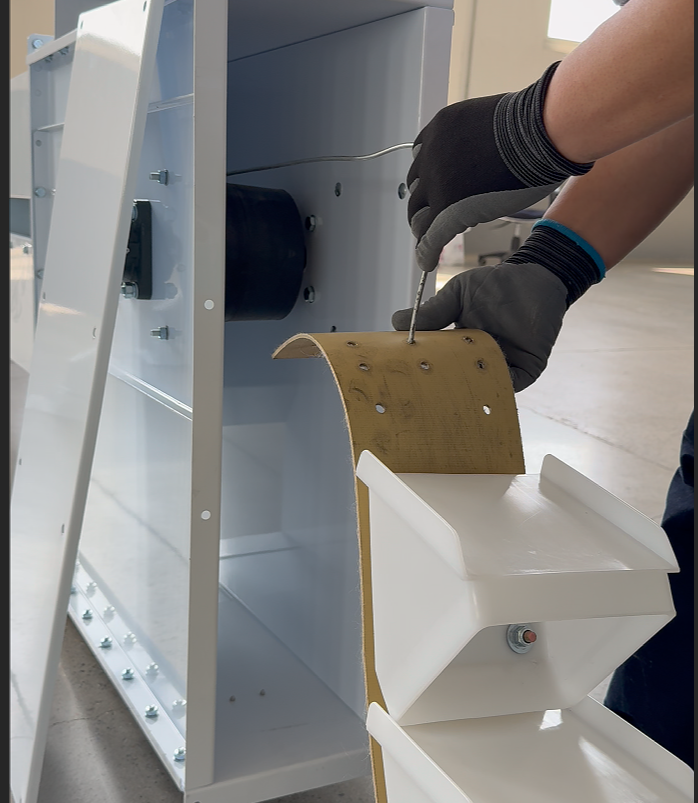

第二步:安裝皮帶
①進行皮帶安裝之前,先拆掉機頭的上蓋板,將從動輪提到最上端,方便安裝。
②先分清皮帶正反,保證畚斗面朝向機頭方向
③穿皮帶:
準備一根足夠長的鐵絲(長度至少是機筒總高度的2倍),將鐵絲從機筒的一端入口穿進去,從另一端出口拉出來;
然后把鐵絲的一端和皮帶的一頭固定好;
再從另一端慢慢拉出鐵絲,帶動皮帶穿過機筒,直到皮帶的兩端能夠露出并對齊;
最后,撤掉鐵絲,將皮帶的兩頭對齊,拆掉導糧板,鏈接皮帶兩端,并安回導糧板,裁掉多余的皮帶,再把機頭的上蓋板裝回原位,調緊從動輪。

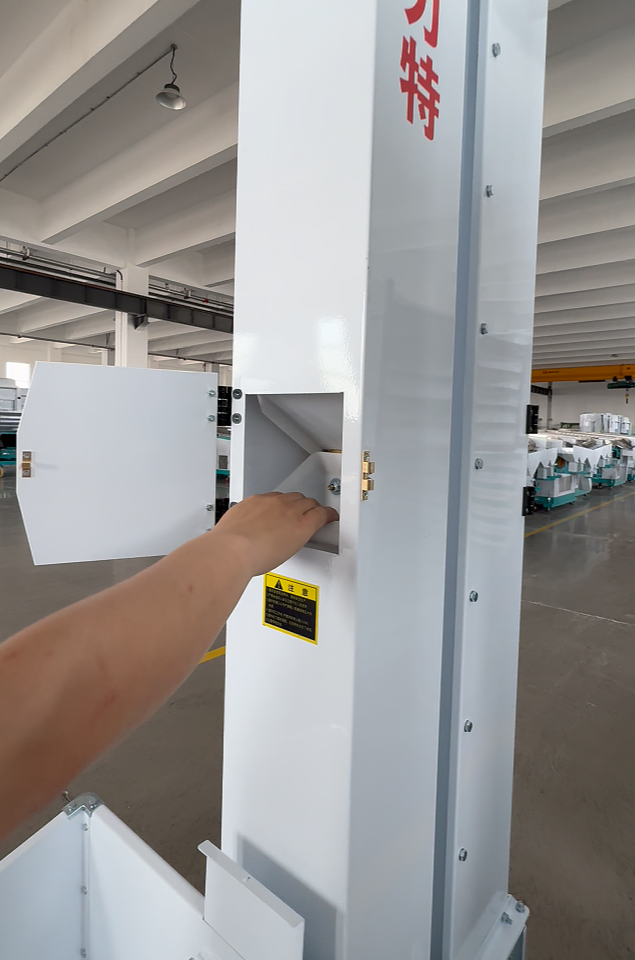

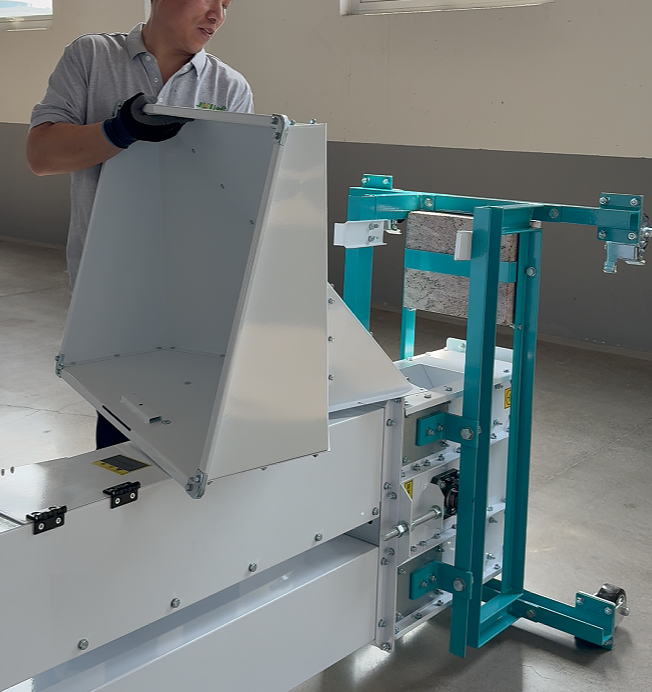

第三步:安裝喂入斗
①對準機座上的螺絲孔洞,將喂入斗放在安裝位置上,并用螺絲固定好。
②調整喂入斗的支撐板,讓它能穩穩托住斗體,避免晃動、傾斜,調整好后,將支撐板固定牢固。
③再分別安裝喂入斗的插板和入料斗下方清理口的插板。

第四步:固定設備位置
請根據設備類型和加工需求,選擇對應的固定方式。固定設備前需要進行垂直度測量。

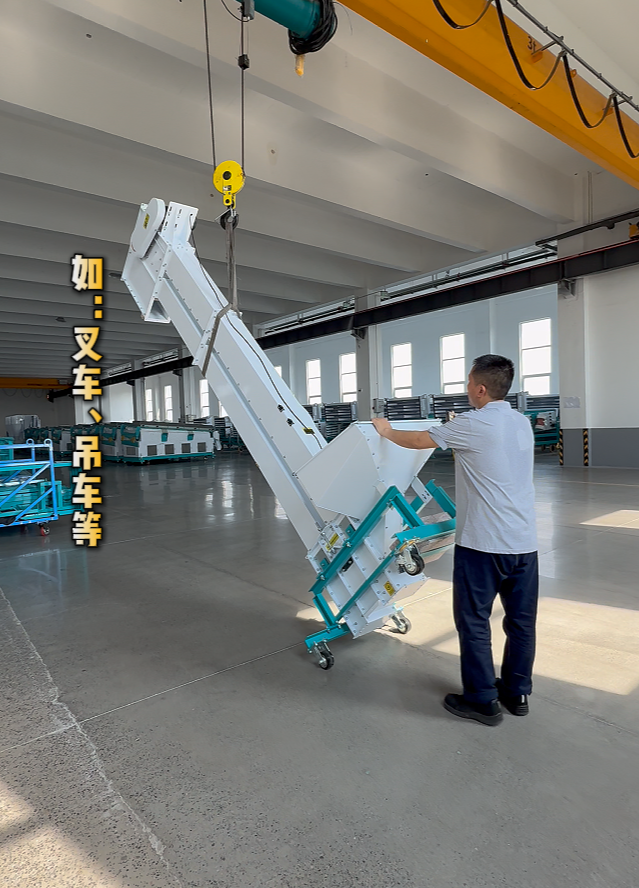

①移動式提升機(本機含移動機架):用工程車(如叉車、吊車)將整個設備立起來,慢慢移動到指定的安裝位置,保證垂直、平穩,無歪斜,然后鎖住移動輪,防止設備滑動。
②固定式提升機(若有需求):將設備移動到目標位置,對準地面預設的固定點,用膨脹螺絲穿過機座的固定孔,打入地面,將設備牢牢固定在地面上,確保運行時不晃動、不移位。

第五步:張緊皮帶
調節從動輪上方的軸承調節板,使皮帶張緊。在觀察口輕按皮帶,有一定彈性但不松弛為宜。

第六步:組裝三件套
依次組裝好天方地圓、卡箍和萬向嘴,注意萬向嘴先不要固定牢固,方便后續調節。將天方地圓一側與機頭銜接緊密,再根據您的實際情況,扭轉萬向嘴調整出糧方向,最后緊固萬向嘴。
【備注:根據實際情況,可在設備立起前安裝】

以上六大步驟全部完成后,務必進行整機調試:規范的開機調試,是排查安裝隱患、保障設備穩定運行的最后一道關卡。調試流程如下:
開機調試前,必須完成以下核心檢查:
1、檢查設備整體穩固性
①移動式提升機:確保四腳均勻受力,地面平整,無懸空、歪斜現象;同時檢查移動輪是否已鎖住,防止調試時設備滑動。
②固定式提升機:檢查機座四腳的固定情況,確認膨脹螺絲,或其他固定件,已擰緊,確保設備固定牢固,避免運行時移位。
2、檢查入料斗工況狀態
入料口異物、雜物是皮帶、畚斗損壞的主要誘因,開機前務必徹底排查清理。
① 提前將入料斗插板完全關閉,防止設備空轉過程中,外界異物意外落入機筒,磨損、卡頓皮帶與畚斗。
② 檢查入料斗內部,清理繩子、鐵絲、雜草等易纏繞雜物,以及石塊、硬塊等大塊雜質。
3、整機連接快速復核
快速巡查機頭、加高機筒、標高機筒、皮帶總成等核心連接部位,確認所有螺絲、緊固件無松動、無缺失,皮帶擺放平整、無明顯歪斜,確保整機連接穩固。
二、接通電源:
首先,接通電源,觀察皮帶的運轉方向是否正確。
備注:在條件允許的情況下,盡量采用電動方式。
三、檢查皮帶是否跑偏
若皮帶偏向一側,摩擦機筒或從動輪邊緣,需及時調整。
如果出現皮帶跑偏,調整方法如下:
如果皮帶偏向左側:就下調左側的軸承調節板;如果皮帶偏向右側:就下調右側的軸承調節板。調整后再次試機,觀察皮帶是否回正,反復調整,直到皮帶不跑偏。
皮帶跑偏調試完畢后,鎖緊軸承調節板上方螺絲。
四、空機試運行,完成最終驗收
所有調試、校正工作完成后,再次全面復核整機安裝、調試細節,確認所有部件牢固、無隱患后,正式啟動電機,進行3分鐘空機連續運行測試。
全程觀察設備運行狀態,若無異響、無晃動、無皮帶跑偏、無部件卡頓等異常情況,即代表安裝與調試全部合格,設備可正式投入投料生產使用。

請嚴格按照標準流程施工,做好安裝后逐項調試,既能規避設備故障、減少后期維修成本,又能延長設備使用壽命,保障生產高效、安全運行。
